За тиждень, з 28 червня по 4 липня 2025 року, ПОКВПТГ «Полтаватеплоенерго» відпустило в мережі міст Полтава і Карлівка 2 380,0 Гкал теплової енергії.

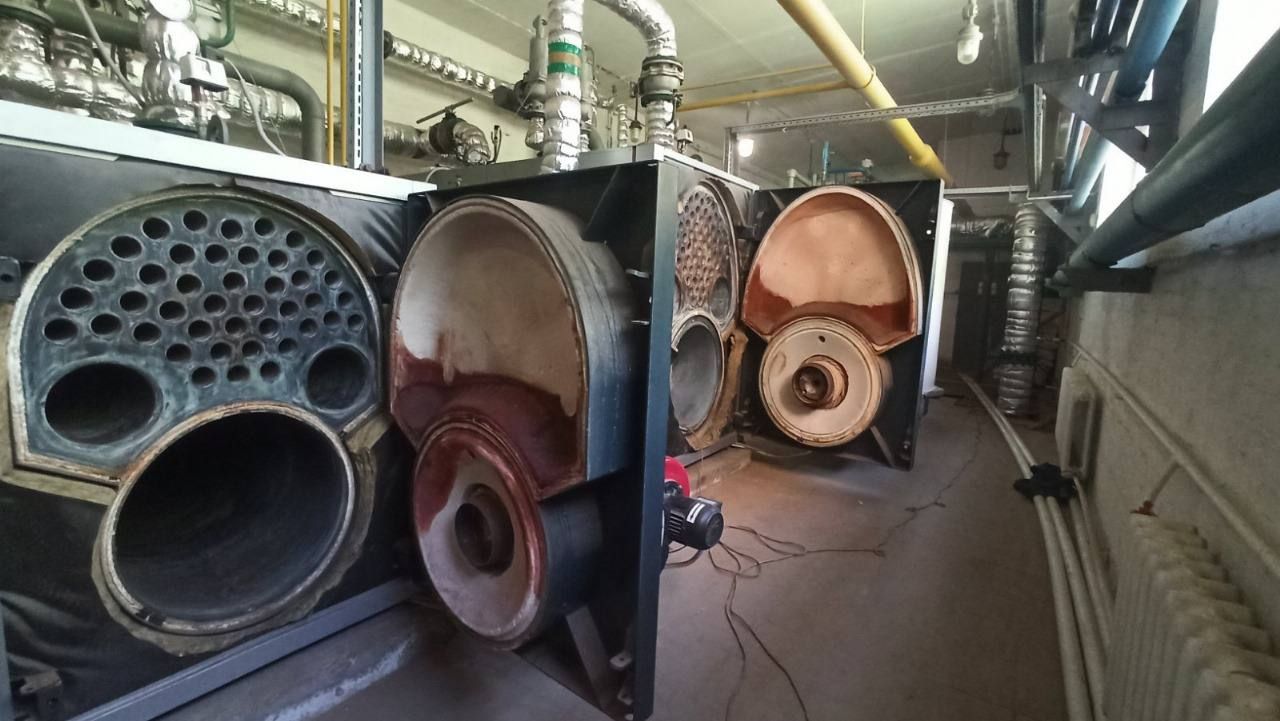

Триває підготовка котелень і теплових мереж підприємства до наступного опалювального періоду. На сьогодні в ремонті перебувають 7 котелень і 1 ЦТП підприємства, в тому числі 6 об’єктів, що надають послуги гарячого водопостачання.

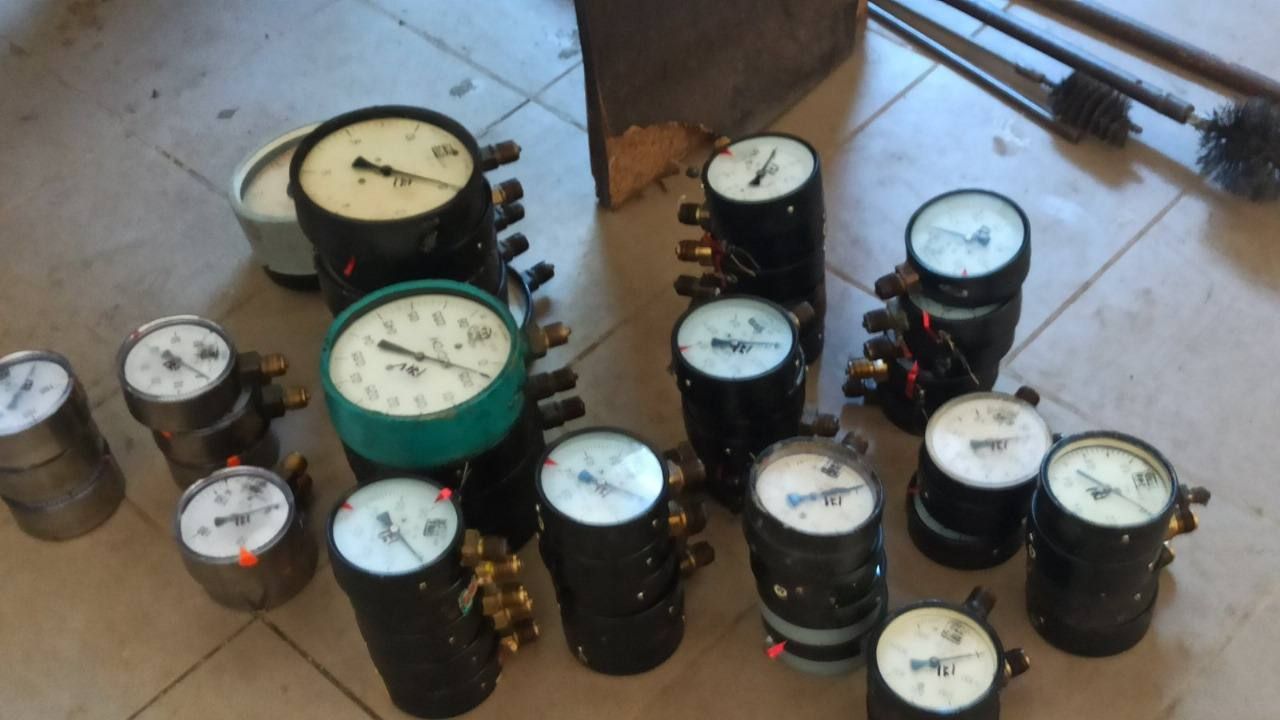

За минулий тиждень ремонтного періоду проведені гідравлічні випробування на теплових мережах від 6 об’єктів підприємства, під час яких виявлено 12 поривів трубопроводів. Виробничі підрозділи працюють над їхньою ліквідацією та виконують заплановані роботи з ремонту мереж й обладнання котелень.

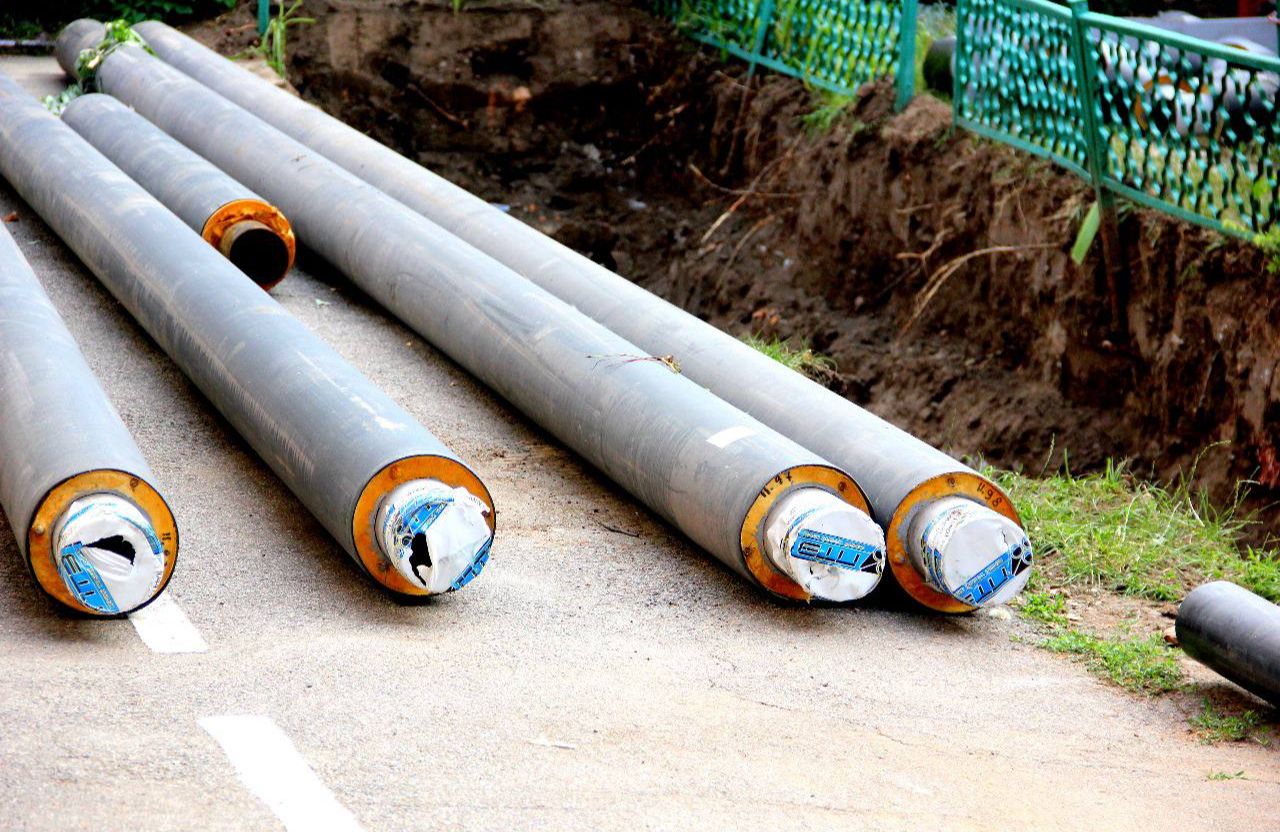

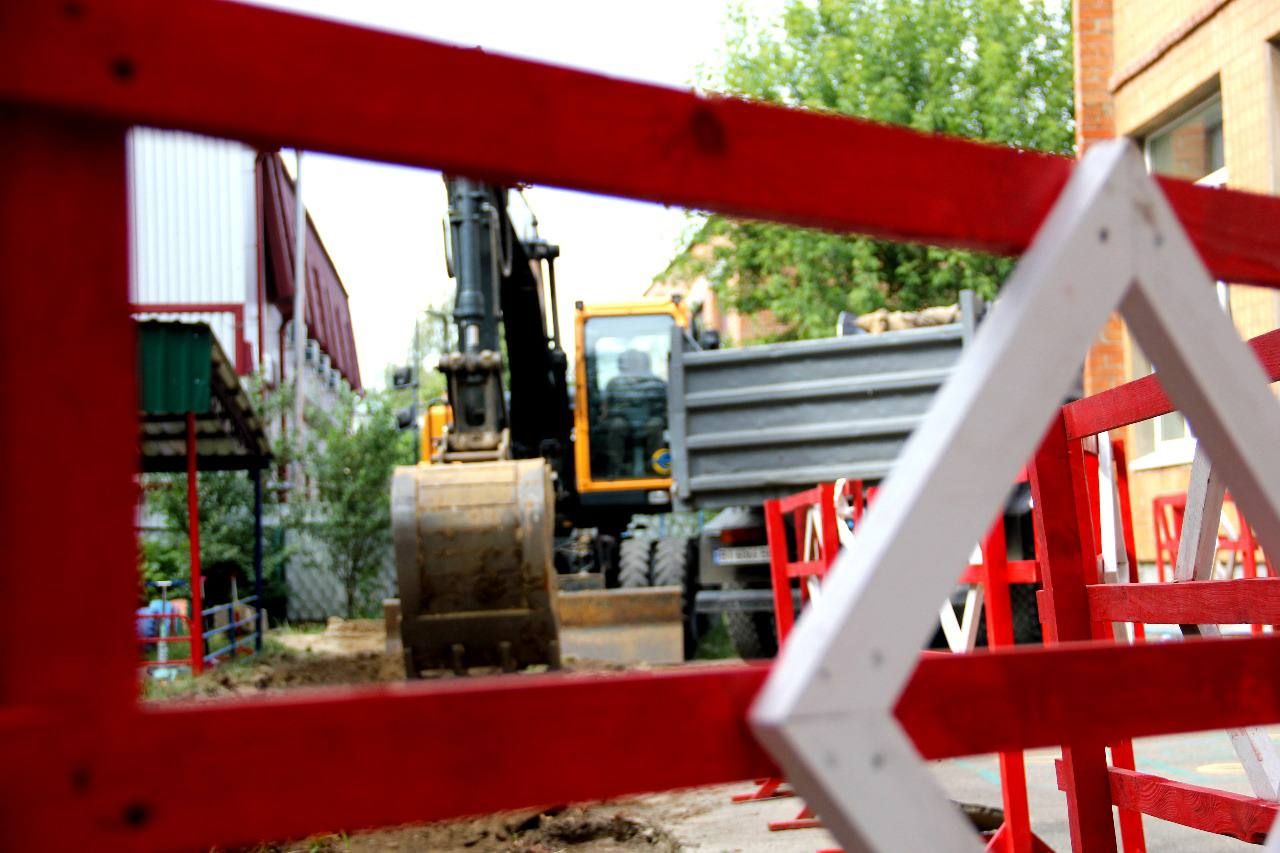

Теплові райони провели 11 розкопок, ліквідували 8 аварійних витоків. При виконанні аварійних та планових ремонтних робіт було замінено 185,0 м мереж тепло- та водопостачання, відновлено теплову ізоляцію трубопроводів, загальною довжиною 100,0 м.

Фахівці підприємства спільно з підрядними організаціями продовжують виконувати роботи з відновлення асфальтобетонного покриття доріг і тротуарів, яке було порушене під час ремонтів на мережах теплопостачання у минулих роках. За тиждень заасфальтовано 3 ділянки, площею 20,0 м².

Службою контролю за збутом теплової енергії опрацьовано 67 звернень з питання якості послуги з постачання гарячої води. Підтверджено відхилення якості в 64 випадках.

Працюємо, щоб вчасно подати тепло у ваші оселі.

Наші контактні номери телефонів:

  • диспетчерська служба «Полтаватеплоенерго»:

(0532) 510-400

  • для передачі показників приладів обліку оператору та на автовідповідач:

(0532) 510-455 (цілодобово).

Офіційний сайт підприємства: http://te.pl.ua/
