Дитяча лікарня на Леваді зможе отримувати електроенергію від когенераційної установки не раніше 2026 року

Попри прогнози колишнього очільника Полтавської ОВА, що у Полтаві на Леваді створять енергоострів у травні 2025 року, він може з’явитися тільки до кінця цього року. І це за оптимістичнішими планами
Про це «Полтавщина» поспілкувалась із керівником обласного КП «Полтаватеплоенерго» Олегом Мізіком:

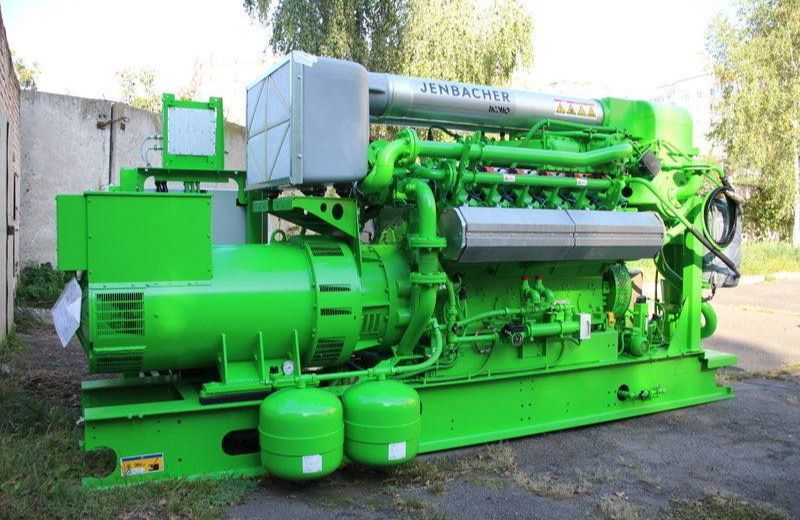

«Нагадаю, ще в часи існування програми USAID ми отримали від них 3 потужні когенераційні установки. Одна із них уже на виході, з наступного місяця вона запуститься. Лишки електроенергії будемо віддавати в мережу обленерго, це дозволить нам економити на електроенергії. Інші дві установки за рахунок власних та коштів спонсора (приватної компанії) будуть готові до кінця року. Це за оптимістичним сценарієм. Одна з установок буде живити лікарню на Леваді. Згадаю, що місто нам частково допомогло у проекті — ми повністю освоїли надані 31 млн грн».
Шість менш потужних когенераційних установок від німецького GIZ, які вже стоять на об’єктах підприємства, то 4 машини готові на 90%. ПКД та експертиза також пройдені. Після погодження профільними депутатськими комісіями обласної ради — необхідні кошти будуть внесені в інвестпрограму та будуть направлені на завершення проекту.
Щодо можливого блекауту, то усі котельні теплоенерго мають дизельні генератори. А само підприємство готове до нового опалювального сезону на 96%.
Єдине, що непокоїть керівника теплоенерго, то це стан справ на водоканалі, без стабільної роботи якого котельні не розпочнуть роботу. Наразі водоканал знизив тиск у мережі переважно для споживачів приватного сектору.
Станом на сьогодні на різних рівнях місцевої влади не дійшли до загального висновку: хто саме має допомагати підприємству. Міська депутатська комісія з ініціативи водоканалу перенесла розгляд цього питання з вівторка на четвер, 4 вересня.
Ян ПРУГЛО, «Полтавщина»
